不同的場地鋪設的類型是不一樣的,而對應的施工工藝也是不一樣的,請您根據購買材料的的類型查看森度體育對應的施工工藝:

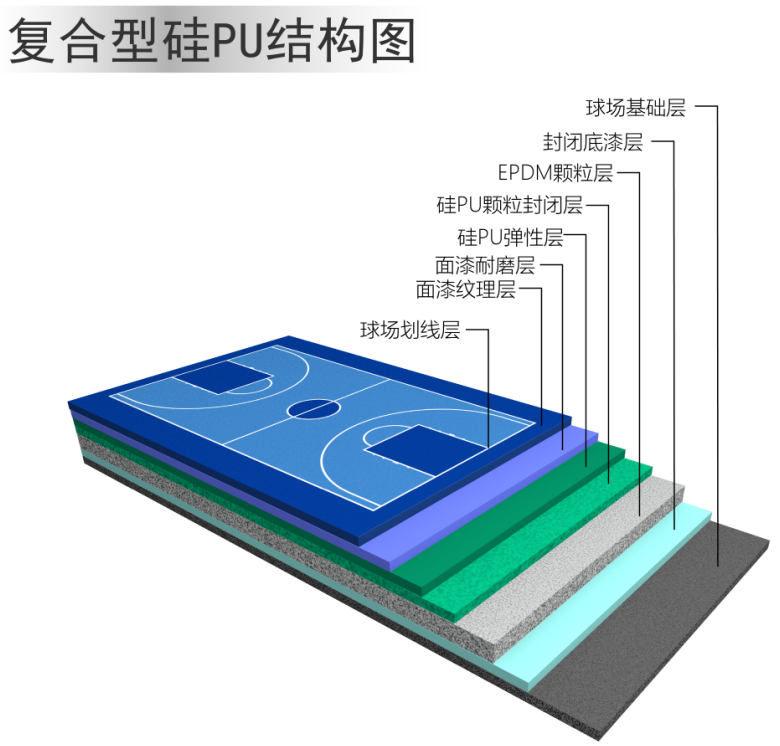

3、水性硅PU球場

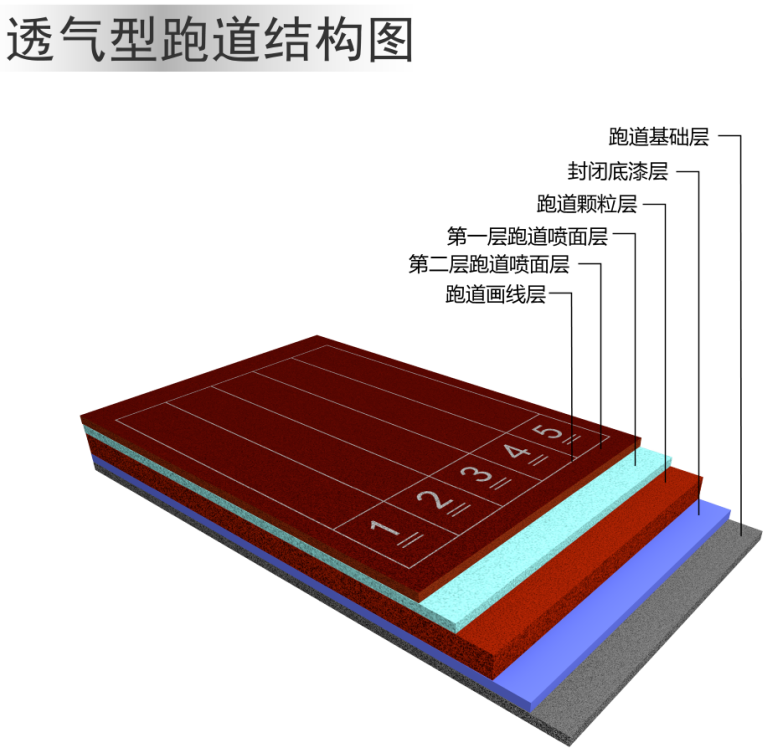

5、透氣型塑膠跑道
6、混合型塑膠跑道

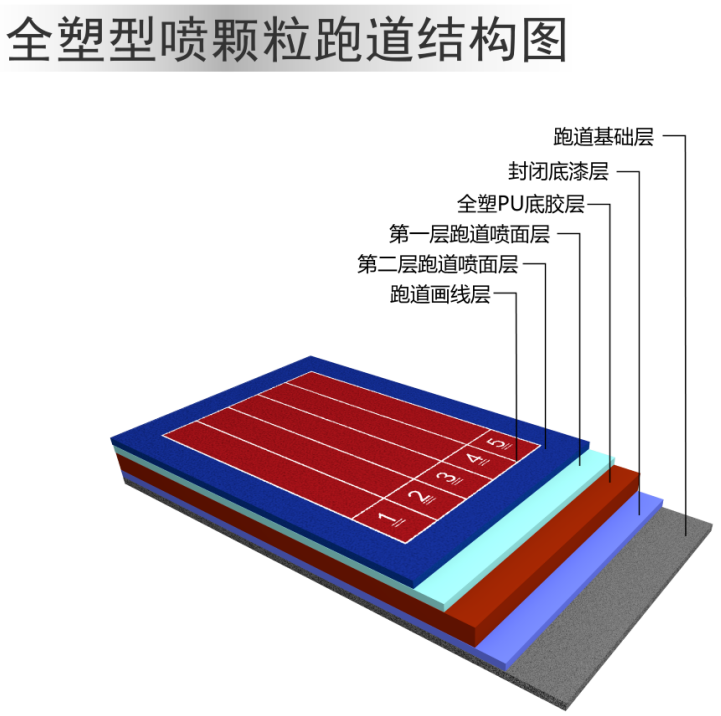

8、全塑型塑膠跑道

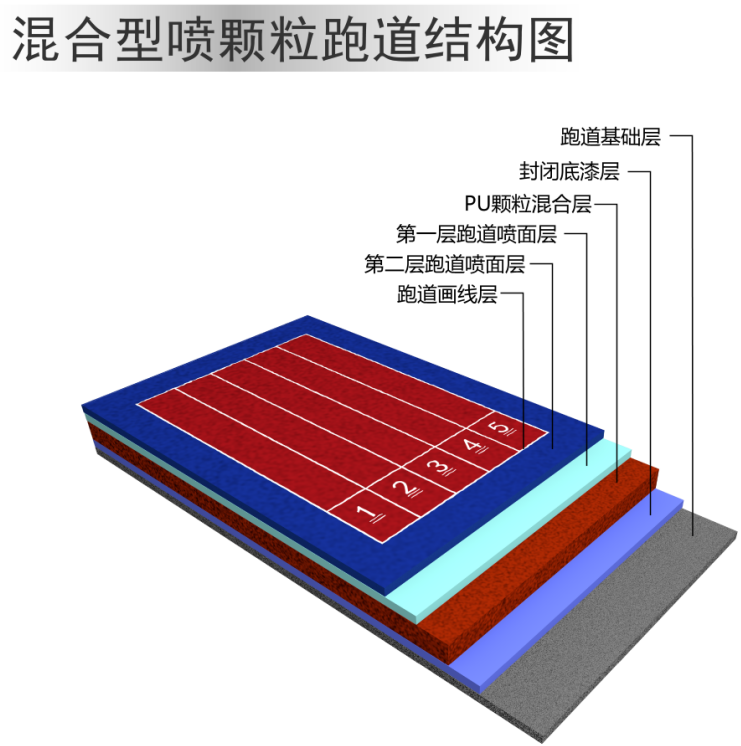

10、預制型塑膠跑道
11、人造草坪場地

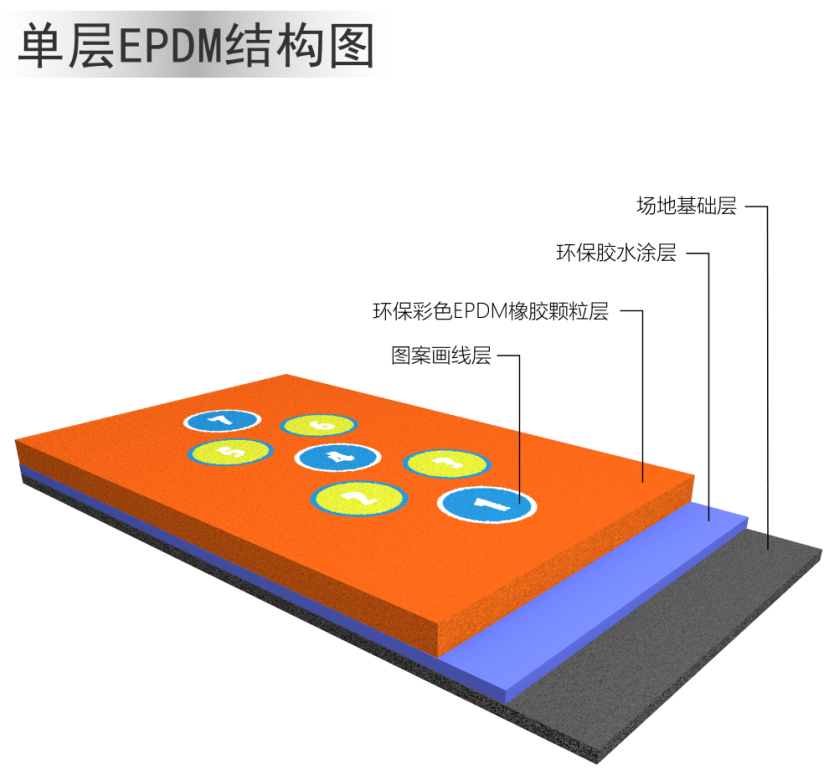

● 場地基礎層
基礎一般以水泥或者瀝青基礎為主,水泥基礎現澆厚度為100-200毫米厚,澆好后養護期為28天左右,基礎含水量不超8%方可施工面層;瀝青基礎厚度一般100毫米厚,壓好后養護期為一周,一周后方可施工面層。施工面層前水泥基礎一定要全場打磨。水泥基礎用清水清洗干凈曬干后才能上底漆。瀝青基礎一定要表面沒有水汽、沒有泥土后才能施工。
● 單組份膠水( 環保底涂封閉層)
在干凈無泥沙、無水跡的基礎層上,均勻滾涂一層膠水。膠水參考用量0.2kg/m2。
● 環保橡膠顆粒結構層
把顆粒和單組分膠水按照1:8的比例配好,并攪拌均勻,在場地上攤鋪刮涂平整。其中顆粒參考用量6kg/m2,膠水參考用量0.75kg/m2。
待24小時底層材料固化后再鋪面層顆粒層。
● 環保彩色EPDM橡膠顆粒面層
把EPDM顆粒和單組份膠水按照1:5的比例配好,攪拌均勻后用刮耙弄平整并拍緊,保養24小時候即可。其中彩色顆粒參考用量5kg/m2膠水參考用量1kg/m2。
● 圖案畫線層
場地圖案依據設計的顏色及位置,以美紋紙或模板輔助施工,刷涂到場地面層上。
● 場地基礎層
基礎一般以水泥或者瀝青基礎為主,水泥基礎現澆厚度為100-200毫米厚,澆好后養護期為28天左右,基礎含水量不超8%方可施工面層。瀝青基礎厚度一般100毫米厚,壓好后養護期為一周,一周后方可施工面層。施工面層前水泥基礎一定要全場打磨。水泥基礎用清水清洗干凈曬干后才能上底漆。瀝青基礎一定要表面沒有水汽、沒有泥土后才能施工。
● 環保膠水涂層
在干凈無泥沙、無水跡的基礎層上,均勻滾涂一層膠水。膠水參考用量0.2kg/m2。
● 環保彩色EPDM橡膠顆粒層
把EPDM顆粒和單組份膠水按照5.5:1的比例配好,攪拌均勻后用刮耙攤鋪平整并拍緊,保養24小時候即可。其中彩色顆粒參考用量5.5kg/m2膠水參考用量1kg/m2。
● 圖案畫線層
場地圖案依據設計的顏色及位置,以美紋紙或模板輔助施工,刷涂到場地面層上。
● 球場基礎層
基礎一般以水泥或者瀝青基礎為主,水泥基礎現澆厚度為100-200毫米厚,澆好后養護期為28天左右,基礎含水量不超8%方可施工面層。瀝青基礎厚度一般100毫米厚,壓好后養護期為一周,一周后方可施工面層。施工面層前水泥基礎一定要全場打磨。水泥基礎伸縮縫要切V字型后用清水清洗干凈曬干后才能上底漆。瀝青基礎一定要表面沒有水汽,沒有泥土后才能施工。
● 封閉底漆層
水泥基礎,用單組份滲透底漆,直接開桶攪拌均勻后全場滾涂。底漆完全干透不粘腳后才能進行下一層工序。
瀝青基礎,用單組份瀝青專用封閉乳液,乳液1公斤+3公斤砂+3公斤水泥+3公斤水?dāng)嚢杈鶆蚝笥么竽z耙全場刮涂,直到所有瀝青地面全部覆蓋1毫米厚以上為準,全場干透后才能進行下一層工序。
水泥基礎伸縮縫修補,用硅PU彈性層30公斤加0.3公斤水?dāng)嚢杈鶆蚝笾苯訉?zhǔn)切好的V字型伸縮縫灌材料補平為止。彈性層完全干透后,再進行下一層工序。

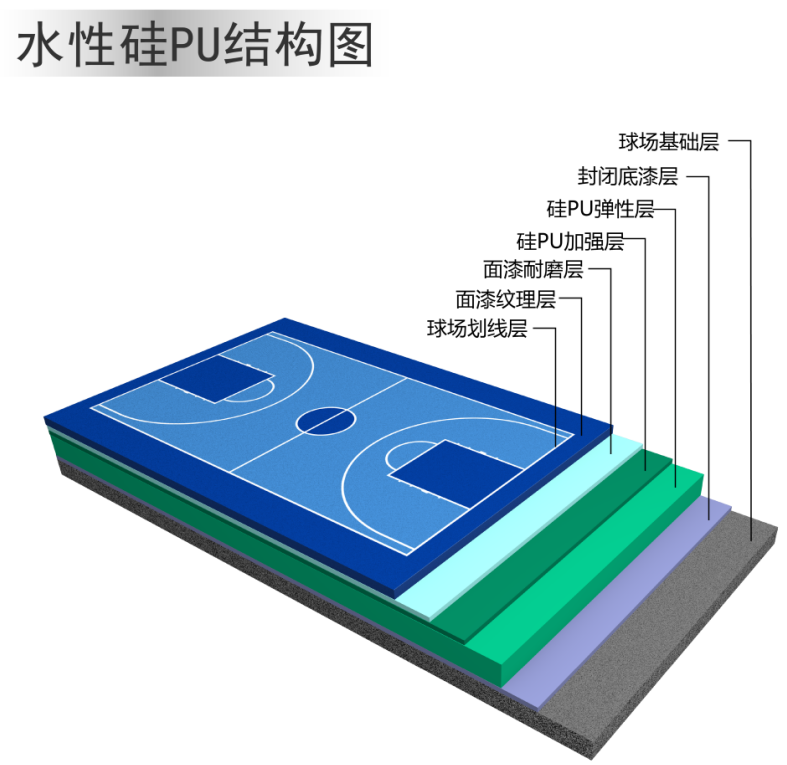

● 水性硅PU彈性層
彈性層(淺綠色)彈性層30公斤+流平劑1.5公斤+水0.3公斤,攪拌均勻后用大刮耙均勻的刮平整。刮涂一層不能超過2毫米厚,全場刮完全干透后,再進行下一層工序。
● 水性硅PU加強層
加強層(淺綠色)加強層30公斤+流平劑1.5公斤+水0.3公斤,攪拌均勻后用大刮耙均勻的刮平整。刮涂一層不能超過2毫米厚,全場刮完全干透后,再進行下一層工序。
● 面漆耐磨層
全場打磨后,涂界面劑,每平方0.1公斤攪拌均勻后用滾筒均勻的全場滾涂,全場干透后才能進行下一層工序。
● 面漆紋理層
面漆紋理分兩遍涂,面漆紋理層配料,面漆主劑18.75公斤+1.25公斤固化劑(第一遍每桶加砂2公斤,第二遍加砂1公斤),每桶需加水3公斤,攪拌均勻后用滾簡均勻的在第一層面漆上全場滾涂,全場干透后才能進行下一層工序。
● 球場畫線層
球場畫線一般是用白色的畫線漆,先用定制好的美紋紙全場按球場的畫線尺寸貼出來,畫線漆雙組份攪拌均勻后直接刷。
● 球場基礎層
基礎一般以水泥或者瀝青基礎為主,水泥基礎現澆厚度為100-200毫米厚,澆好后養護期為28天左右,基礎含水量不超8%方可施工面層。
瀝青基礎厚度一般100毫米厚,壓好后養護期足一周,一周后方可施工面層。施工面層前水泥基礎一定要全場打磨。打磨后用清水清洗干凈曬干后才能上單組份EPDM粘接劑。
瀝青基礎一定要表面沒有水汽、沒有泥土后才能施工。
● 封閉底漆層
水泥基礎、瀝青基礎都可以直接用單組份EPDM粘接劑邊滾涂邊施工下一層工序。如粘接劑濃稠可以加一些流平劑攪拌后使用,切記不要添加別的稀釋劑。
● EPDM顆粒層
EPDM顆粒層分彩色顆粒層或黑色顆粒層。彩色顆粒層,顆粒6公斤粘接劑1公斤、黑色顆粒7公斤粘接劑1公斤,攪拌均勻后用電攤鋪機或者鏝刀按設計厚度一次性攤鋪平整。
等全場完全干透不粘手才能進行下一層工序。
● 硅PU顆粒封閉層
封閉層主要是硅PU彈性層跟塑膠細粉攪拌均勻變濃稠后,用刮刀刮平上一層攤鋪好的顆粒層的顆??p隙,配比30公斤+塑膠細粉3公斤,攪拌均勻后使用。全場刮完全干透后,再施工下一層工序。
● 水性硅PU加強層
加強層(淺綠色)加強層30公斤+流平劑1.5公斤+水0.3公斤,攪拌均勻后用大刮耙均勻的刮平整。刮涂一層不能超過2毫米厚,全場刮完全干透后,再進行下一層工序。
● 面漆耐磨層
全場打磨后,涂界面劑,每平方0.1公斤攪拌均勻后用滾筒均勻的全場滾涂,全場干透后才能進行下一層工序。
● 面漆紋理層
面漆紋理分兩遍涂,面漆紋理層配料,面漆主劑18.75公斤+1.25公斤固化劑(第一遍每桶加砂2公斤,第二遍加砂1公斤),每桶需加水3公斤,攪拌均勻后用滾簡均勻的在第一層面漆上全場滾涂,全場干透后才能進行下一層工序。
● 球場畫線層
球場畫線一般是用白色的畫線漆,先用定制好的美紋紙全場按球場的畫線尺寸貼出來,畫線漆雙組份攪拌均勻后直接刷。
● 球場基礎層
基礎一般以水泥或者瀝青基礎為主,水泥基礎現澆厚度為100-200毫米厚,澆好后養護期為28天左右,基礎含水量不超8%方可施工面層。瀝青基礎厚度一般100毫米厚,壓好后養護期為一周,一周后方可施工面層。施工面層前水泥基礎一定要全場打磨。水泥基礎用清水清洗干凈曬干后才能上單組份EPDM粘接劑。瀝青基礎一定要表面沒有水汽、沒有泥土后才能施工。
● 封閉底漆層
水泥基礎、瀝青基礎都可以直接用單組份跑道粘接劑邊滾涂邊施工下一層工序。如粘接劑濃稠可以加一些流平劑攪拌后使用,切記不要添加別的稀釋劑。
● 跑道顆粒打底層
顆粒打底層分彩色顆粒層或黑色顆粒層,彩色顆粒層,顆粒7公斤粘接劑1公斤、黑色顆粒7.5公斤粘接劑1公斤,攪拌均勻后用攤鋪機按設計厚度一次性攤鋪平整。
等全場完全干透不粘手才能進行下一層工序。
● 跑道噴面第一層
用雙組份1:2PU+噴面顆粒+跑道專用催化劑+流平劑攪拌后用配料一組:20公斤噴面B料紅色色漿+10公斤噴面A料膠水+25公斤噴面顆粒+0.15公斤跑道專用催化劑+15公斤流平劑全部一起攪拌均勻后用跑道噴涂機全場按左右順序倒退的方向噴涂。
等全場完全干透后才能進行下一層工序。
● 跑道噴面第二層
同樣用雙組份1:2PU+噴面顆粒+跑道專用催化劑+流平劑攪拌后用配料一組:20公斤噴面B料紅色色漿+10公斤噴面A料膠水+25公斤噴面顆粒+0.15公斤跑道專用催化劑+1.5公斤流平劑全部一起攪拌均勻后用跑道噴涂機全場按第一層噴面層的相反的方向左右順序倒退的方向噴涂。
等全場完全干透后才能進行下一層工序。
● 跑道畫線層
跑道畫線漆為本公司專用油性劃線漆攪拌均勻后,用跑道劃線機或空壓機噴涂即可。
混合型塑膠跑道(噴顆粒型)
● 跑道基礎層
基礎一般以水泥或者瀝青基礎為主,水泥基礎現澆厚度為100-200毫米厚,澆好后養護期為28天左右,基礎含水量不超8%方可施工面層。
瀝青基礎厚度一般100毫米厚,壓好后養護期為一周,一周后方可施工面層。施工面層前水泥基礎一定要全場打磨。打磨后用清水清洗干凈曬干后才能上底漆。瀝青基礎一定要表面沒有水汽、沒有泥土后才能施工。
● 封閉底漆層
水泥基礎,用單組份滲透底漆,直接開桶攪拌均勻后全場滾涂。底漆完全干透不粘腳后才能進行下一層工序。
瀝青基礎,用單組份瀝青專用封閉乳液,乳液1公斤+3公斤砂+3公斤水泥+3公斤水?dāng)嚢杈鶆蚝笥么竽z耙全場刮涂,直到所有瀝青地面全部覆蓋1毫米厚以上為準,全場干透后才能進行下一層工序。
● PU加顆?;旌蠈?/strong>
用雙組份1:5PU+顆粒+跑道專用催化劑攪拌后用,配料一組:50公斤PUB料紅色色漿+10公斤PUA料膠水+20公斤顆粒+0.3公斤跑道專用催化劑+1.5公斤流平劑全部一起攪拌均勻后,用厚度靠尺大鐵齒耙全場一次性刮涂跑道設計的厚度,如場地不平有積水用同樣的配料方法配好后,用鋁合金趕平。等全場完全干透后才能進行下一層工序。
● 跑道噴面第一層
用雙組份1:2PU+噴面顆粒+跑道專用催化劑+流平劑攪拌后,用配料一組:20公斤噴面B料紅色色漿+10公斤噴面A料膠水+25公斤噴面顆粒+0.15公斤跑道專用催化劑+1.5公斤流平劑全部一起攪拌均勻后用跑道噴涂機全場按左右順序倒退的方向噴涂。等全場完全干透后才能進行下一層工序。
● 跑道噴面第二層
同樣用雙組份1:2PU+噴面顆粒+跑道專用催化劑+流平劑攪拌后,用配料一組:20公斤噴面B料紅色色漿+10公斤噴面A料膠水+25公斤噴面顆粒+0.15公斤跑道專用催化劑+1.5公斤流平劑全部一起攪拌均勻后用跑道噴涂機全場按第一層噴面層的相反的方向左右順序倒退的方向噴涂。等全場完全干透后才能進行下一層工序。
● 跑道畫線層
跑道畫線漆為本公司專用油性劃線漆,攪拌均勻后,用跑道劃線機或空壓機噴涂即可。
● 跑道基礎層
基礎一般以水泥或者瀝青基礎為主,水泥基礎現澆厚度為100-200毫米厚,澆好后養護期為28天左右,基礎含水量不超8%方可施工面層。
瀝青基礎厚度一般100毫米厚,壓好后養護期為一周,一周后方可施工面層。施工面層前水泥基礎一定要全場打磨。打磨后用清水清洗干凈曬干后才能上底漆。瀝青基礎一定要表面沒有水汽、沒有泥土后才能施工。
● 封閉底漆層
水泥基礎,用單組份滲透底漆,直接開桶攪拌均勻后全場滾涂。底漆完全干透不粘腳后才能進行下一層工序。
瀝青基礎,用單組份瀝青專用封閉乳液,乳液1公斤+3公斤砂+3公斤水泥+3公斤水?dāng)嚢杈鶆蚝笥么竽z耙全場刮涂,直到所有瀝青地面全部覆蓋1毫米厚以上為準,全場干透后才能進行下一層工序。
● PU加顆?;旌蠈?/strong>
用雙組份1:5PU+顆粒+跑道專用催化劑攪拌后用,配料一組:50公斤PUB料紅色色漿+10公斤PUA料膠水+20公斤顆粒+0.3公斤跑道專用催化劑+1.5公斤流平劑全部一起攪拌均勻后,用厚度靠尺大鐵齒耙全場一次性刮涂跑道設計的厚度,如場地不平有積水用同樣的配料方法配好后,用鋁合金趕平。等全場完全干透后才能進行下一層工序。
● 跑道噴面第一層
用雙組份1:2PU+噴面顆粒+跑道專用催化劑+流平劑攪拌后,用配料一組:20公斤噴面B料紅色色漿+10公斤噴面A料膠水+25公斤噴面顆粒+0.15公斤跑道專用催化劑+1.5公斤流平劑全部一起攪拌均勻后用跑道噴涂機全場按左右順序倒退的方向噴涂。等全場完全干透后才能進行下一層工序。
● 跑道噴面第二層
同樣用雙組份1:2PU+噴面顆粒+跑道專用催化劑+流平劑攪拌后,用配料一組:20公斤噴面B料紅色色漿+10公斤噴面A料膠水+25公斤噴面顆粒+0.15公斤跑道專用催化劑+1.5公斤流平劑全部一起攪拌均勻后用跑道噴涂機全場按第一層噴面層的相反的方向左右順序倒退的方向噴涂。等全場完全干透后才能進行下一層工序。
● 跑道畫線層
跑道畫線漆為本公司專用油性劃線漆,攪拌均勻后,用跑道劃線機或空壓機噴涂即可。
● 跑道基礎層
基礎一般以水泥或者瀝青基礎為主,水泥基礎現澆厚度為100-200毫米厚,澆好后養護期為28天左右,基礎含水量不超8%方可施工面層。
瀝青基礎厚度一般100毫米厚,壓好后養護期為一周,一周后方可施工面層。施工面層前水泥基礎一定要全場打磨。打磨后用清水清洗干凈曬干后才能上底漆。瀝青基礎一定要表面沒有水汽、沒有泥土后才能施工。
● 封閉底漆層
水泥基礎,用單組份滲透底漆,直接開桶攪拌均勻后全場滾涂。底漆完全干透不粘腳后才能施工下一層工序。
瀝青基礎,用單組份瀝青專用封閉乳液,乳液1公斤+3公斤砂+3公斤水泥+3公斤水?dāng)嚢杈鶆蚝笥么竽z耙全場刮涂,直到所有瀝青地面全部覆蓋1毫米厚以上為準,全場干透后才能進行下一層工序。
● PU加顆粒混合層

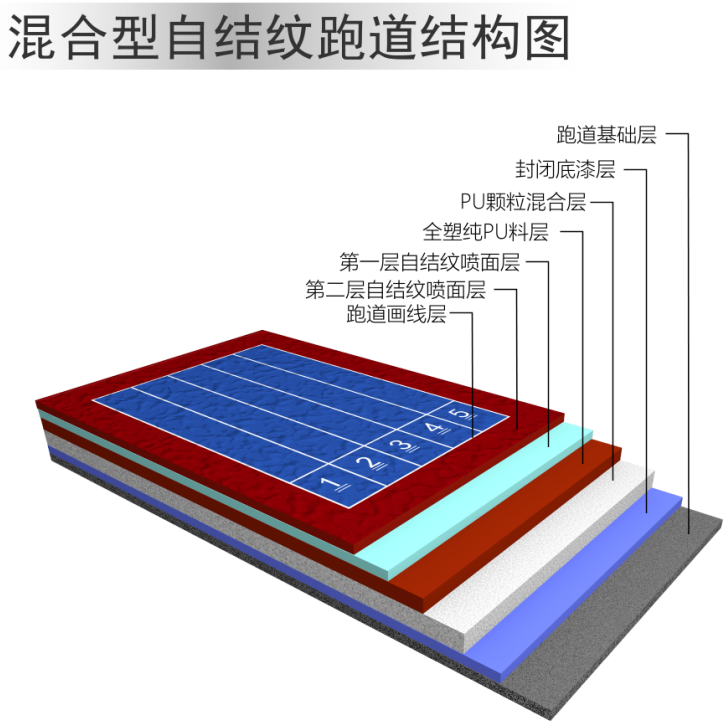

用雙組份1:5PU+顆粒+跑道專用催化劑攪拌后,用配料一組:50公斤PUB料紅色色漿+10公斤PUA料膠水+20公斤顆粒+0.3公斤跑道專用催化劑+1.5公斤流平劑全部一起攪拌均勻后,用厚度靠尺大鐵齒耙全場一次性刮涂跑道設計的厚度,如場地不平有積水用同樣的配料方法配好后,用鋁合金刮板趕平。等全場完全干透后才能進行下一層工序。

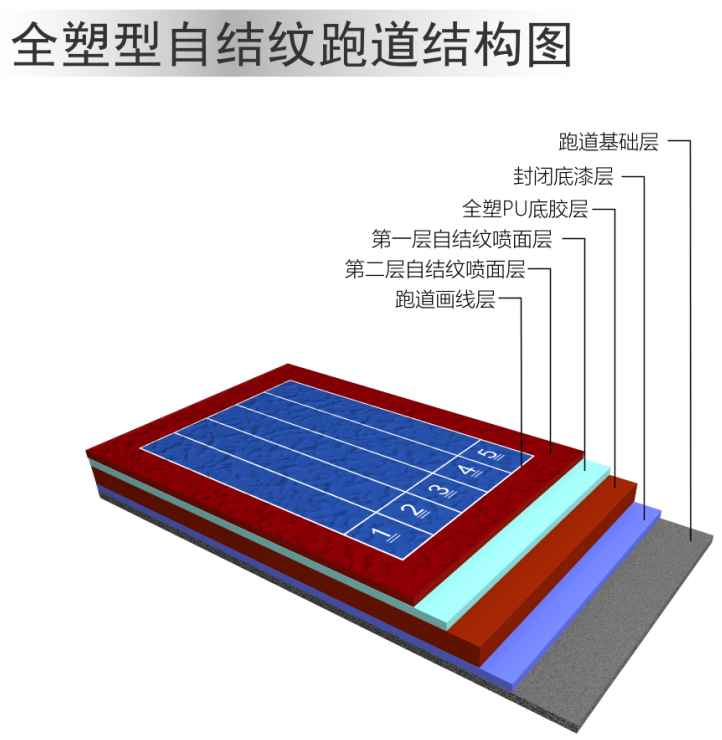

● 全塑純PU料層
用雙組份1:5PU+跑道專用催化劑攪拌后,用配料一組:50公斤PU B料紅色色漿+10公斤PUA料膠水+0.3公斤跑道專用催化劑+1公斤流平齊全部一起攪拌均勻后,用厚度靠尺大鐵齒耙全場一次性刮涂跑道設計的厚度,如場地不平有積水用同樣的配料方法配好后,用鋁合金趕平。等全場完全干透后才能進行下一層工序。
● 自結紋噴面第一層
用雙組份1:2PU+膠粉+跑道專用催化劑+流平劑攪拌后,用配料一組:20公斤自結紋B料紅色色漿+10公斤自結紋A料膠水+10公斤膠粉+0.18公斤跑道專用催化劑+1公斤流平劑全部一起攪拌均勻后用跑道噴涂機全場按左右順序倒退的方向噴涂。等全場完全干透后才能進行下一層工序。
● 自結紋噴面第二層
同樣用雙組份1:2PU+膠粉+跑道專用催化劑+流平劑攪拌后,用配料一組:20公斤自結紋B料紅色色漿+10公斤自結紋A料膠水+10公斤膠粉+0.18公斤跑道專用催化劑+1公斤流平劑全部一起攪拌均勻后用跑道噴涂機全場按第一層噴面層的相反的方向左右順序倒退的方向噴涂。等全場完全干透后才能進行下一層工序。
● 跑道畫線層
跑道畫線漆為本公司專用油性劃線漆,攪拌均勻后,用跑道劃線機或空壓機噴涂即可。
● 跑道基礎層
基礎一般以水泥或者瀝青基礎為主,水泥基礎現澆厚度為100-200毫米厚,澆好后養護期為28天左右,基礎含水量不超8%方可施工面層。
瀝青基礎厚度一般100毫米厚,壓好后養護期為一周,一周后方可施工面層。施工面層前水泥基礎一定要全場打磨。打磨后用清水清洗干凈曬干后才能上底漆。瀝青基礎一定要表面沒有水汽,沒有泥土后才能施工。
● 封閉底漆層
水泥基礎,用單組份滲透底漆,直接開桶攪拌均勻后全場滾涂。底漆完全干透不粘腳后才能進行下一層工序。
瀝青基礎,用單組份瀝青專用封閉乳液,乳液1公斤+3公斤砂+3公斤水泥+3公斤水?dāng)嚢杈鶆蚝笥么竽z耙全場刮涂,直到所有瀝青地面全部覆蓋1毫米厚以上為準,全場干透后才能進行下一層工序。
● 全塑PU底膠層
用雙組份1:5PU+跑道專用催化劑攪拌后,用配料一組:50公斤PU B料紅色色漿+10公斤PUA料膠水+0.3公斤跑道專用催化劑+1公斤流平劑全部一起攪拌均勻后,用厚度靠尺大鐵齒耙全場一次性刮涂跑道設計的厚度,如場地不平有積水用同樣的配料方法配好后,用鋁合金刮板趕平。等全場完全干透后才能進行下一層工序。
● 跑道噴面第一層
用雙組份1:2PU+噴面顆粒+跑道專用催化劑+流平劑攪拌后,用配料一組:20公斤噴面B料紅色色漿+10公斤噴面A料膠水+25公斤噴面顆粒+0.15公斤跑道專用催化劑+1.5公斤流平劑全部一起攪拌均勻后用跑道噴涂機全場按左右順序倒退的方向噴涂。
等全場完全干透后才能進行下一層工序。
● 跑道噴面第二層
同樣用雙組份1:2PU+噴面顆粒+跑道專用催化劑+流平劑攪拌后,用配料一組:20公斤噴面B料紅色色漿+10公斤噴面A料膠水+25公斤噴面顆粒+0.15公斤跑道專用催化劑+1.5公斤流平劑全部一起攪拌均勻后用跑道噴涂機全場按第一層噴面層的相反的方向左右順序倒退的方向噴涂。
等全場完全干透后才能進行下一層工序。
● 跑道畫線層
跑道畫線漆為本公司專用油性劃線漆,攪拌均勻后,用跑道劃線機或空壓機噴涂即可。
● 跑道基礎層
基礎一般以水泥或者瀝青基礎為主,水泥基礎現澆厚度為100-200毫米厚,澆好后養護期為28天左右,基礎含水量不超8%方可施工面層。
瀝青基礎厚度一般100毫米厚,壓好后養護期為一周,一周后方可施工面層。施工面層前水泥基礎一定要全場打磨。打磨后用清水清洗干凈曬干后才能上底漆。瀝青基礎一定要表面沒有水汽,沒有泥土后才能施工。
● 封閉底漆層
水泥基礎,用單組份滲透底漆,直接開桶攪拌均勻后全場滾涂。底漆完全干透不粘腳后才能施進行下一層工序。
瀝青基礎,用單組份瀝青專用封閉乳液,乳液1公斤+3公斤砂+3公斤水泥+3公斤水?dāng)嚢杈鶆蚝笥么竽z耙全場刮涂,直到所有瀝青地面全部覆蓋1毫米厚以上為準,全場干透后才能進行下一層工序。
● 全塑PU底膠層
用雙組份1:5PU+跑道專用催化劑攪拌后,用配料一組:50公斤PU B料紅色色漿+10公斤PUA料膠水+0.3公斤跑道專用催化劑+1公斤流平齊全部一起攪拌均勻后,用厚度靠尺大鐵齒耙全場一次性刮涂跑道設計的厚度,如場地不平有積水用同樣的配料方法配好后,用鋁合金刮板趕平。等全場完全干透后才能進行下一層工序。
● 自結紋噴面第一層
用雙組份1:2PU+膠粉+跑道專用催化劑+流平劑攪拌后,用配料一組:20公斤自結紋B料紅色色漿+10公斤自結紋A料膠水+10公斤膠粉+0.18公斤跑道專用催化劑+1公斤流平劑全部一起攪拌均勻后用跑道噴涂機全場按左右順序倒退的方向噴涂。
等全場完全干透后才能進行下一層工序。
● 自結紋噴面第二層
同樣用雙組份1:2PU+膠粉+跑道專用催化劑+流平劑攪拌后,用配料一組:20公斤自結紋B料紅色色漿+10公斤自結紋A料膠水+10公斤膠粉+0.18公斤跑道專用催化劑+1公斤流平劑全部一起攪拌均勻后用跑道噴涂機全場按第一層噴面層的相反的方向左右順序倒退的方向噴涂。
等全場完全干透后才能進行下一層工序。
● 跑道畫線層
跑道畫線漆為本公司專用油性劃線漆,攪拌均勻后,用跑道劃線機或空壓機噴涂即可。
● 球場基礎層
基礎一般以水泥或者瀝青基礎為主,水泥基礎現澆厚度為100-200毫米厚,澆好后養護期為28天左右,基礎含水量不超8%方可施工面層。瀝青基礎厚度一般100毫米厚,壓好后養護期為一周,一周方可施工面層。施工面層前水泥基礎一定要全場打磨。水泥基礎伸縮縫要切V字型后用清水清洗干凈曬干后才能進行下一層工序。瀝青基礎一定要表面沒有水汽、沒有泥土后才能施工。
● 封閉底漆層
將粘接膠材料按甲組:乙組1:5的比例,按順序倒入攪拌桶內攪拌1.5分鐘,再加入適量催干劑攪拌1分鐘,后迅速將攪拌均勻的材料倒入已定好位的卷材鋪設區域內。膠料用量約為1.5Kg/㎡2。

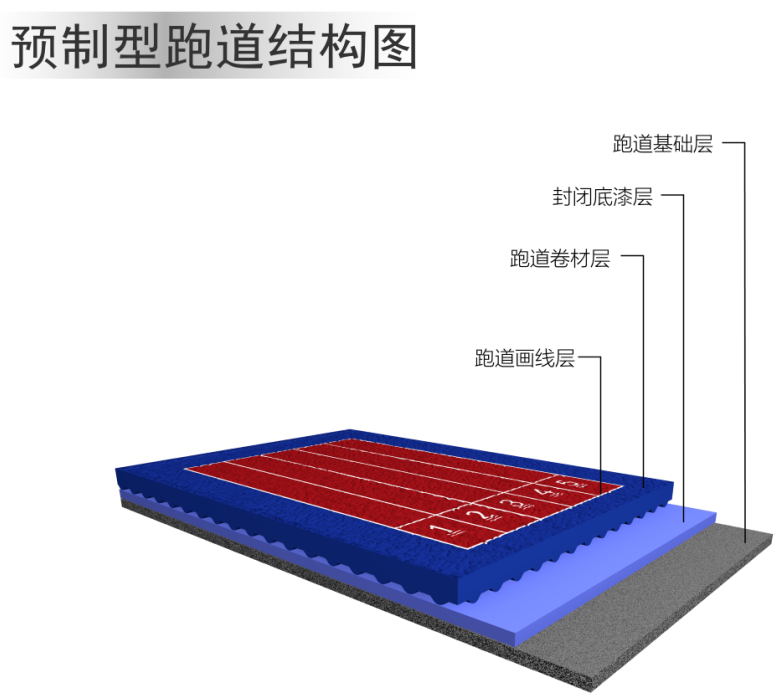

● 跑道卷材層
將塑膠卷材滾鋪粘接上。滾鋪時,邊滾鋪邊用滾壓筒在卷材面上滾壓,趕出空氣,提高粘接效果。
在鋪設完的卷材周邊上壓上紅磚,確保周邊粘接牢固。
鋪設24小時后對跑道縱橫向接縫口檢查,發現接縫口未灌滿膠的,可采用手壓槍壓膠法打膠壓填縱橫向接縫,待干固后用割刀修平。
● 跑道畫線層
跑道畫線漆為本公司專用油性劃線漆,攪拌均勻后,用跑道劃線機或空壓機噴涂即可。
● 球場基礎層
檢查整個草坪場地,其基礎密實度及平整度是否達到要求;對基礎進行清潔,基礎表面應平整、干燥、無雜物、無污染;
找出場地中心點,根據中心點定出場地上各點、線的準確位置。根據運動場地實地情況,布署場地標線。
為準確施工及畫線需要,應用牢固鮮明標志物標出場地的各線條。
● 底膠層
在干燥潔凈的基礎表面均勻地刷涂草坪專用膠。
● 緩沖墊
在涂過膠的基礎上粘貼緩沖墊,注意緩沖墊需粘接牢固。
● 粘接膠層
用刷子將草坪專用膠均勻涂刷在緩沖墊表面及草坪底布上。根據當時的溫度、濕度等實際條件,合理控制晾置時間,一般以涂膠后5-15分鐘內,膠漿達到八九成干,以手觸不沾為宜。
粘接時要求一次性對準粘接,切不可在粘合后來回移動被粘接物體。注意涂膠速度要適當,嚴格控制膠水的厚度。

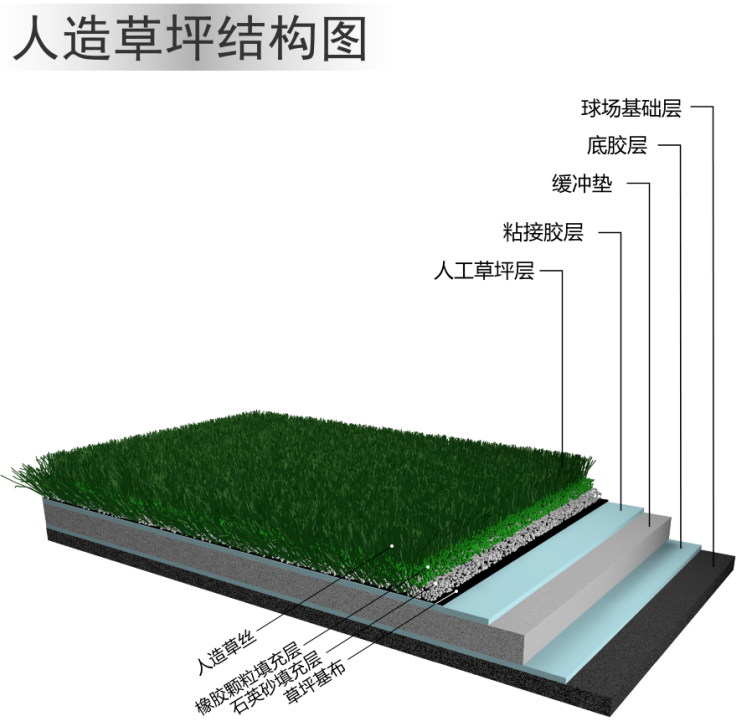

● 人工草坪層
粘接好后,清除表面雜物,使其表面充分接觸密實,粘接更牢固,固化時間一般為一天。粘接后在未撒石英砂和橡膠顆粒前,對場地的草皮裁切的碎片進行清潔處理。
● 石英砂填充層
待人工草坪運動場確實安裝完工后,方可鋪設石英砂。人造草專用石英砂鋪裝機由外向內鋪設,鋪裝機前進速度及鋪撒量需平均。石英砂鋪裝中需去除雜質。鋪裝石英砂以20-40目為宜,參考用量25-32kg/m2(50mm草)。
石英砂鋪設中需去除雜質,鋪裝完成后需使用硬質毛刷來回鋪刷,以使石英砂下落充分密實。
石英砂鋪設后需檢查是否平整及充足,不足處需酌量添鋪。
● 橡膠顆粒填充層
石英砂填充完畢后,再填充橡膠顆粒,其施作依石英砂同樣方式。橡膠顆粒規格為0.5-3mm,參考用量為3-5kg/m2(50mm草)。
